FOTO: Práce na moste pri malej stanici v Bystrici sa na čas zastavili, primátor Nosko vysvetľuje dôvod

FOTO: Práce na moste pri malej stanici v Bystrici sa na čas zastavili, primátor Nosko vysvetľuje dôvod
Foto: banskabystrica.sk | Zobraziť galériu

Stavebné práce na moste pri malej železničnej stanici v Banskej Bystrici sa dočasne prerušili. Ako informovalo mesto, nejde o zlyhanie zhotoviteľa, ale o neočakávanú technickú prekážku, potrebu novej prekládky kábla vysokého napätia.

Počas prípravných prác na stavenisku došlo k zmene podmienok zo strany spoločnosti Stredoslovenská distribučná a. s. (SSD), týkajúcich sa kábla vysokého napätia. Pôvodná projektová dokumentácia počítala počas realizácie stavby len s dočasným prevesením existujúceho kábla cez rieku Hron a následne s jeho opätovným podvesením pod mostnú konštrukciu,“ uviedol Pavol Oravec z Oddelenia investičnej výstavby MsÚ.

Pôvodne sa rátalo iba s dočasným prevesením existujúceho kábla cez Hron, no distribučná spoločnosť trvala na vybudovaní úplne nového káblového prepojenia medzi oboma brehmi rieky. Ide o technicky náročnejšiu požiadavku.


Prekládka sa uskutoční v novembri

Mesto muselo z tohto dôvodu zabezpečiť novú projektovú dokumentáciu aj zazmluvniť špecializovanú firmu, ktorá sa postará o prekládku. Podľa oficiálnych informácií by mala byť práca realizovaná počas novembra, po čom sa výstavba mosta opäť rozbehne.

Situáciu sme začali operatívne riešiť a momentálne už prebiehajú prípravy na realizáciu novej prekládky kábla vysokého napätia. Po jej dokončení bude možné bezpečne pokračovať v stavebných prácach. Zhotoviteľ stavby následne bezodkladne pristúpi k asanácii pôvodného mosta a výstavbe novej mostnej konštrukcie,“ doplnil primátor Ján Nosko.


Oceľová konštrukcia je vo výrobe

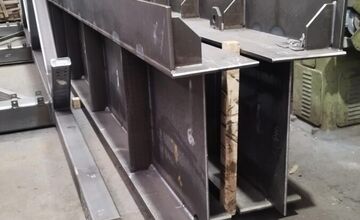

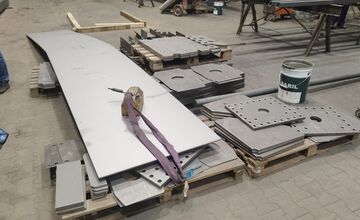

Aj keď most momentálne pôsobí ticho, výroba oceľovej nosnej konštrukcie prebieha podľa plánu. Jednotlivé časti sa už dokončujú vo výrobe a následne budú prevezené na stavenisko, kde ich zhotoviteľ zmontuje do finálnej podoby. Podľa zmluvy má spoločnosť SMS na realizáciu stavby 12 mesiacov, a tak je plánovaný termín dokončenia stále aktuálny.

Radnica si uvedomuje, že uzatvorenie mosta a obchádzkové trasy komplikujú cestu obyvateľom aj cestujúcim zo železničnej stanice, no zdôrazňuje, že ide o nevyhnutné opatrenia pre bezpečnosť. „Obyvateľom sa ospravedlňujeme za vzniknuté zdržanie a ďakujeme za trpezlivosť a pochopenie,“ uvádza mesto vo svojom stanovisku.
